歡迎訪問蘇州安峰環保科技有限公司官網
工程項目管理是施工企業最基礎管理工作。是一項具體而細致的工作,是搞好工程質量主要保障。加強施工現場管理,保證工程質量、降低成本、縮短工期,提高企業在市場中的競爭力,對企業生存和發展起著重要作用。施工現場管理貫穿著整個施工的全壽命周期,包括施工準備、材料進場、施工、試運行、驗收等。體現到本項目具體事項如下:
材料、設備、工器具進場管理
設備和材料進場時對其規格、型號、材質、尺寸的檢查,看是否符合設計、采購合同以及規范的要求。施工機器具是否在檢定周期內,電焊機、切割機、角磨機等機具的安全等級、保質期、連接線是否符合要求。
施工過程中管理
施工前技術交底,針對本項目的特點、要點、難點等對施工單位進行技術交底。以及對每個工序進行質量控制點的劃分(包括A\B\C三個等級)。針對A級質量控制點進行重點把控。
施工過程中每天早上進行工具箱會議,針對當天的施工內容、高危作業(如臨時用電、登高、動火)進行安全宣導。施工人員的個人防護、施工品質以及個人責任心進行不定期、不定時的宣導。當天施工結束后,對材料、施工垃圾進行歸類存放,做好現場的6S。
本項目的施工工藝流程主要是:廢氣的收集→洗滌塔(兩段)→霧化裝置→活性炭吸附塔→排放。

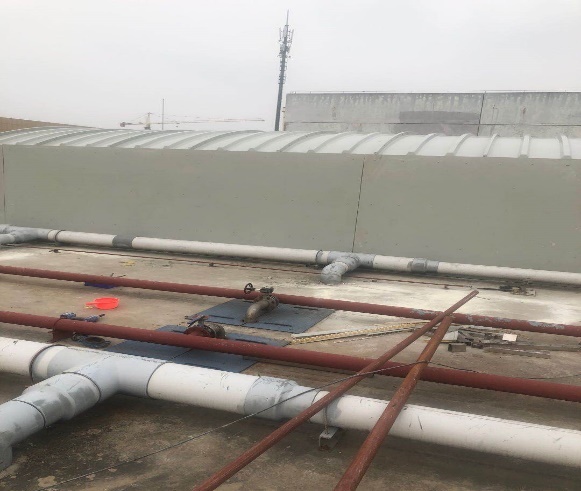

本項目廢氣擴散點較多、較為分散,本系統采用收集統一處理。沉降池尺寸較大,采用集氣房。好氧池、厭氧池等采用封堵蓋板進行收集的方式。

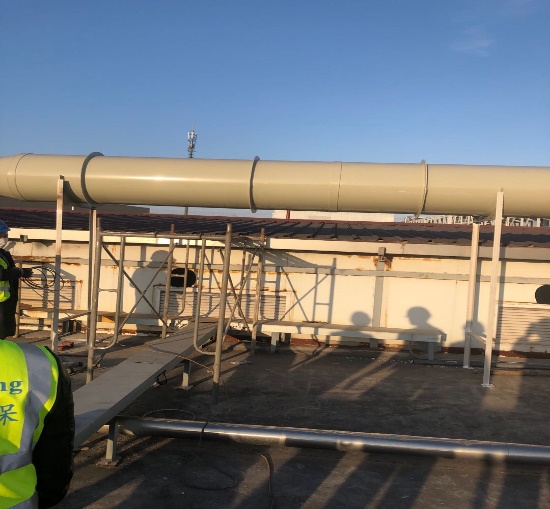

風管系統采用PP風管,管配件的連接方式為PP熔焊機(使用注意事項預熱、溫度的把控),對管道的水平度、垂直度、支吊架等進行把控。

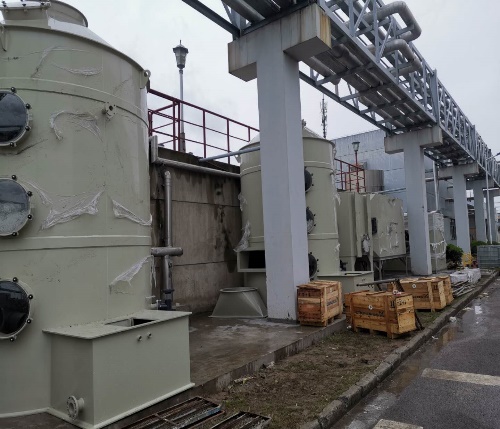

本系統主要處理設備洗滌塔、霧化裝置和活性炭處理器的定位與安裝。
排風系統的管道采用不銹鋼鋼結構進行固定,長約15M。專項施工方案(吊裝)報建設單位審批,并采取現場隔離等應急預案。吊裝選用移動式起重機,采用滑移法進行吊裝。吊裝前對起升高度、幅度、以及周邊建筑物的安全距離進行核算。對起重機的行車路線、起吊位置以及地基基礎的強度進行確認。
小結:施工過程的管理是對人、機、料、法、環的綜合體現。是對安全管理、進度管理、質量管理和成本管理的綜合管理。在施工現場突發情況較多,安全隱患較多,現場所有施工人員、管理人員等時刻要注意施工過程的安全工作。培養現場人員的安全意識、提高施工人員的責任心。在保
