一:概述
隨著國家對環境的要求等級以及工程施工中要求的綠色生產,目前工業管路在進行材質選擇時,更加注重節能環保型材料。硬聚氯乙烯管(即UPVC)成為管路中常用的管路材質。UPVC塑料管路安裝是以承插粘接的方式進行施工的,施工前需檢查好各管配件的質量,確保無刮痕、裂痕和破損件。
二:主要施工工具
管刀,卷尺,橡膠軟尺、坡口器、毛刷、干凈抹布、記號筆、水平尺等。
三、施工工序
3.1管刀切割

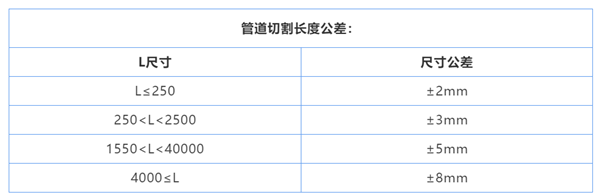

在進行所需管道切割長度時,需先仔細丈量好現場實際配管長度空間,要求其誤差在如下標準內:
丈量方式為卷尺丈量,確定所需管材長度后,選用管刀或細鋸齒或割管機進行斷管,斷管后的斷面應平齊且垂直于軸線。
3.2倒角:

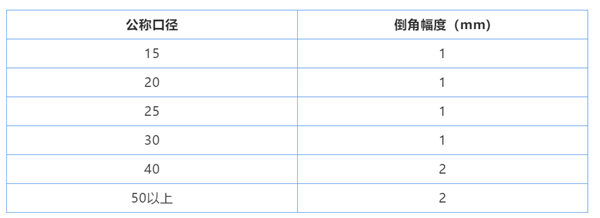

管路切割完成后,進行倒角工作,倒角采用銑刀或坡口器;倒角要求應滿足以下標準:
3.3插入線及確認線標記:
根據各品牌的UPVC管配件其插入深度,丈量出其插入距離,在管子外壁一圈畫出等距離三點,然后用橡膠軟尺畫出整圈插入線;檢查線則是在插入線的基礎上向外延伸畫出2cm,作為配管插入后檢查插入深度是否合乎標準時使用。
3.4管路粘接

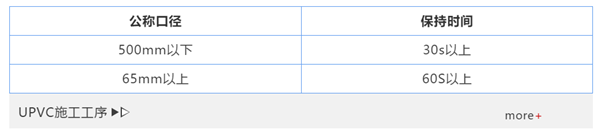

將插入口表面用干凈抹布清理干凈,然后對占有油污的管件進行清洗劑擦洗,擦洗完成后進行粘結劑的均勻涂抹(承口先涂,插口后涂;承口少涂,插口多涂),涂抹粘結劑后快速插入,插到插入線位置,保持一定時間(保持時間按照以下標準),然后將擠出的粘結劑用抹布擦拭干凈。
丈量方式為卷尺丈量,確定所需管材長度后,選用管刀或細鋸齒或割管機進行斷管,斷管后的斷面應平齊且垂直于軸線,
3.2倒角:
管路切割完成后,進行倒角工作,倒角采用銑刀或坡口器;倒角要求應滿足以下標準:
根據各品牌的UPVC管配件其插入深度,丈量出其插入距離,在管子外壁一圈畫出等距離三點,然后用橡膠軟尺畫出整圈插入線;檢查線則是在插入線的基礎上向外延伸畫出2cm,作為配管插入后檢查插入深度是否合乎標準時使用。
3.4管路粘接
將插入口表面用干凈抹布清理干凈,然后對占有油污的管件進行清洗劑擦洗,擦洗完成后進行粘結劑的均勻涂抹(承口先涂,插口后涂;承口少涂,插口多涂),涂抹粘結劑后快速插入,插到插入線位置,保持一定時間(保持時間按照以下標準),然后將擠出的粘結劑用抹布擦拭干凈,
1.管道切割-確定管道長
2.丈量尺寸
3.管刀切割
4.承插口坡口處理
5.表面處理
6.插入線確認線標記
7.插入口清洗處理
8.涂抹粘結劑
9.管道承插,擦去粘結劑
10.核對確認線
現場安裝整體圖
UPVC排水管施工安裝過程,一定要嚴格按照相關規范進行。以上列舉了一些UPVC排水管安裝工序,以及探討一些針對性的解決辦法。目前,我們的UPVC排水管的施工工藝非常成熟,也歡迎廣大客戶來電咨詢。
